|
|
|
上棟に先立ち、土台を基礎に据える。 その前に行うのが、ゴムシート敷きの作業。 |
|

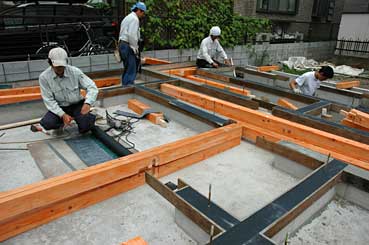

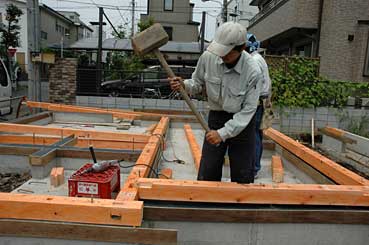

シートを敷き終え、土台を据える・・・・。
|
|

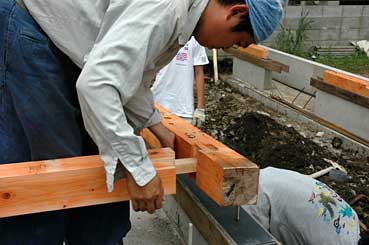

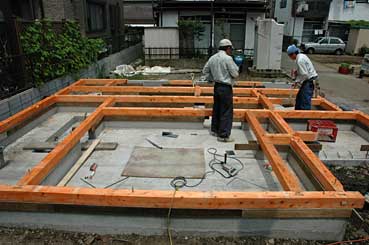

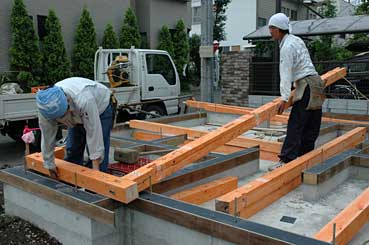

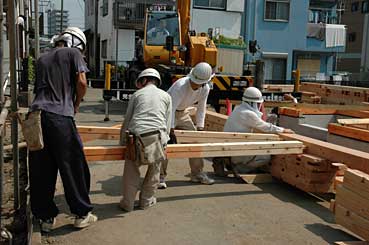

材木(土台)を組み合わせながら、据えます・・・。
|
|
ほぞ穴も、ちゃんと深く彫ってます。
|
|
がっちりと組み上がってます・・・・。
|
|
ほぼ、終了・・・・。 この後は、足場を先に組み、上棟を待ちます。
|
|
|
|

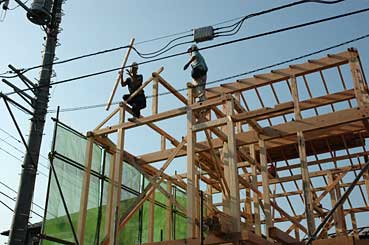

上棟日和です。 しかし、じっとしているだけで、汗が滝のように流れます・・・。 |
|

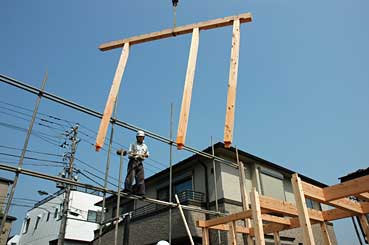

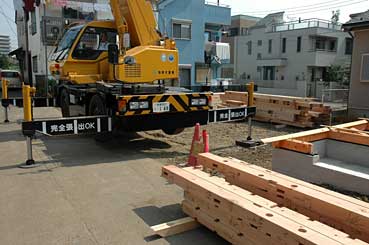

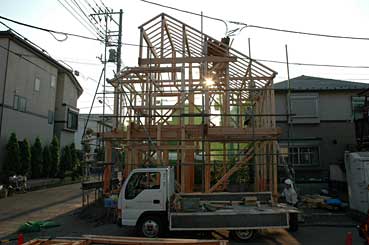

近年は、レッカー(クレーン)で吊り上げて部材を建てて行きます。 |
|

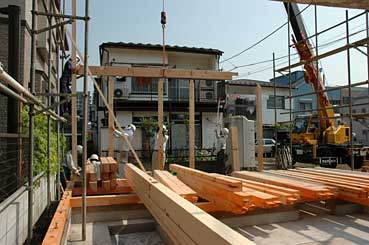

こんなカンジで組み立てます・・・・。
|
|

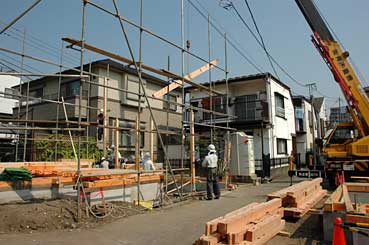

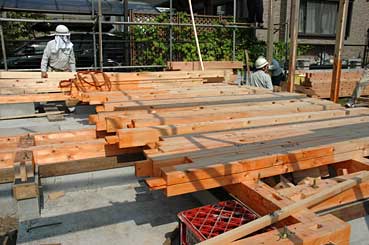

おびただしい、部材(材木)の数々・・・・。 建物面積の割には、複雑な架構の為、材料が多いのです。 |
|
敷地内に置ききれないので、あちこちに分散して有ります。
|
|

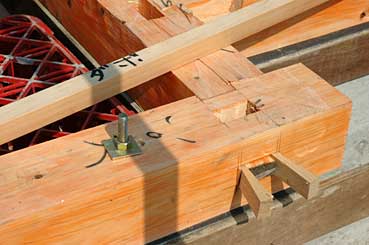

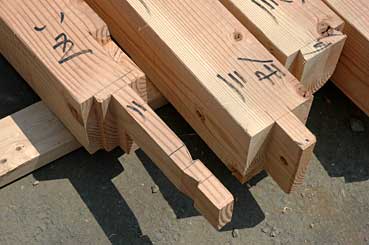

部材の接合部の楔(くさび)。 飛び出した部分は、最後に切り落します。
|
|

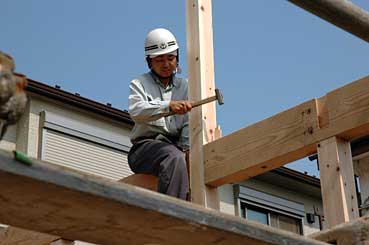

梁の接合部の楔(くさび)打ち。
|
|

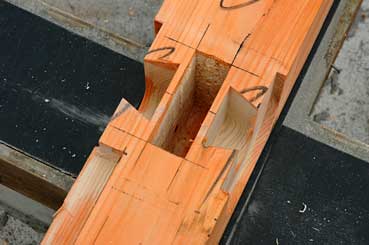

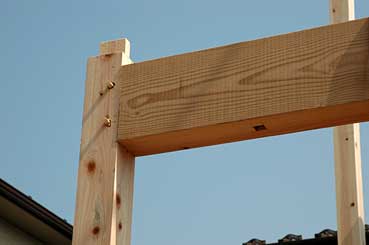

仕口(柱と梁の接合部)部分の込み栓の様子。 最近は、この様な「仕事」は見かけなくなったが、私の現場では、まだまだ健在です。 |
|
接合部の加工の様子・・・・・。
|
|

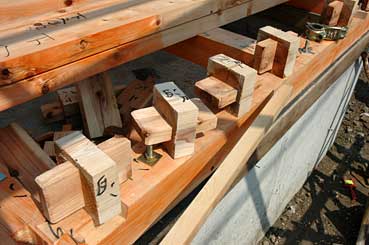

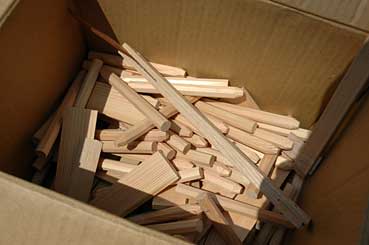

楔(くさび)と込み栓。 箱一杯に入ってましたが、最後には、これも無くなります。
|
|

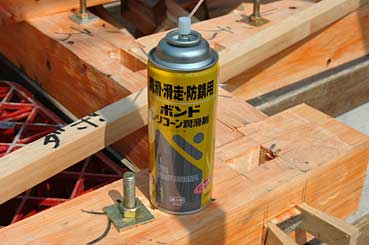

木材加工は、ハンドメイド加工です。 仕口等の組立は、摩擦が大きく、大ハンマー(かけや)で打ち込むのですが、 「ボンド」とも書いてあるのですが、潤滑剤が乾燥すると、接着効果も有るのかな? |
|

こんな小さな部材も、沢山有ります。 架構が複雑だと、部材も変則的になってしまうのですね〜。 |
|

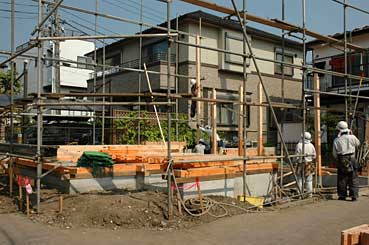

地面で組立・・・・・。
|
|

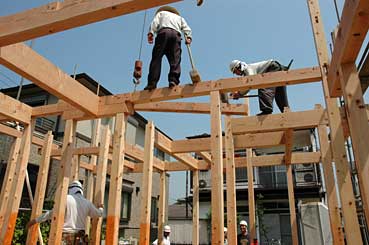

・・・レッカーで吊って、所定の位置に・・・・。 |
|

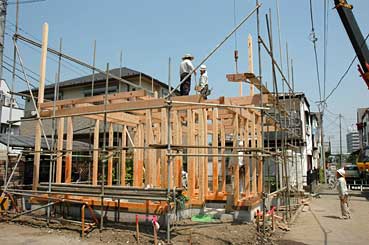

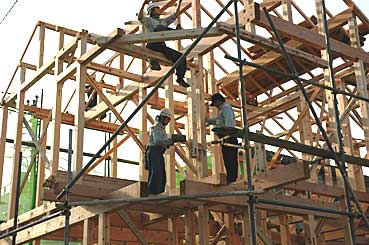

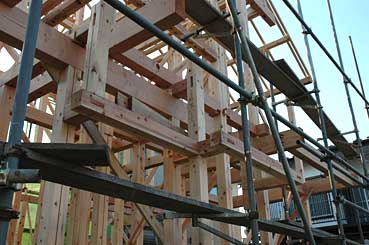

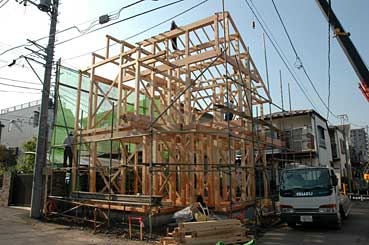

だいぶ、組み上がって来ました。
|
|
10時の休憩・・・。 もう、暑くて、暑くて、死にそう・・・・。 この現場は、日影が全く無いんですよね。 |
|
1階部分、ほぼ完了・・・・。
|
|

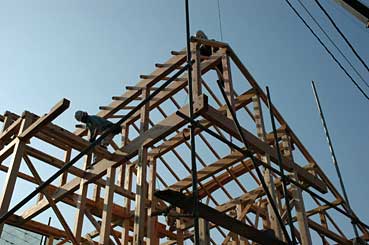

だんだん、形が見えて来ました。
|
|
2階洋間付近・・・・。
|
|
2階和室付近・・・・。
|
|
ベランダ上の庇部分に組立・・・・・。 |
|

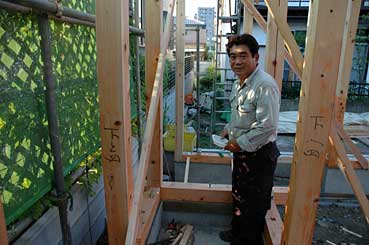

玄関横出窓と、バイク駐輪場庇部分。 非常に複雑な納まりは、まるで知恵の和のようだ! |
|
本日の作業終了・・・・。 |
|

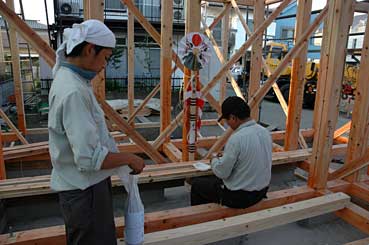

現場のお清め、略式の上棟式を行う・・・。
|
|
米、塩、お酒を供え、お清め・・・・。
|
|
最後に建物の四方にも、お清めを行う。
|
|
沢山のご馳走を用意して頂きました。
|
|
乾杯!
|
|
ご祝儀、沢山の引き出物を、有り難う御座いました。 |
|
十締めで、お開き・・・・。
|
|
無事の竣工をお祈り致します・・・・・!
|
